试题四:(20分)

某承包商承建一基础设施项目,其施工网络进度计划如图4-1所示。

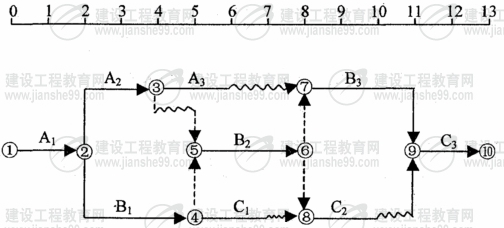

图4.1施工网络进度计划(时间单位:月)

工程实施到第5个月末检查时,A2工作刚好完成,B1工作已进行了1个月。

在施工过程中发生了如下事件:

事件1:A1工作施工半个月发现业主提供的地质资料不准确,经与业主、设计单位协商确认,将原设计进行变更,设计变更后工程量没有增加,但承包商提出以下索赔:

设计变更使A1工作施工时间增加1个月,故要求将原合同工期延长1个月。

事件2:工程施工到第6个月,遭受飓风袭击,造成了相应的损失,承包商及时向业主提出费用索赔和工期索赔,经业主工程师审核后的内容如下:

(1)部分已建工程遭受不同程度破坏,费用损失30万元;

(2)在施工现场承包商用于施工的机械受到损坏,造成损失5万元;用于工程上待安装设备(承包商供应)损坏,造成损失1万元:(3)由于现场停工造成机械台班损失3万元,人工窝工费2万元;

(4)施工现场承包商使用的临时设施损坏,造成损失1.5万元;业主使用的临时用房破坏,修复费用1万元:

(5)因灾害造成施工现场停工0.5个月,索赔工期0.5个月;

(6)灾后清理施工现场,恢复施工需费用3万元。

事件3:A3工作施工过程中由于业主供应的材料没有及时到场,致使该工作延长1.5个月,发生人员窝工和机械闲置费用4万元(有签证)

问题:

1.不考虑施工过程中发生各事件的影响,在答题纸中的图4.1(施工网络进度计划)中标出第5个月末的实际进度前锋线,并判断如果后续工作按原进度计划执行,工期将是多少个月?

2.分别指出事件1中承包商的索赔是否成立并说明理由。

3.分别指出事件2中承包商的索赔是否成立并说明理由。

4.除事件1引起的企业管理费的索赔费用之外,承包商可得到的索赔费用是多少?合同工期可顺延多长时间?


上一页 页码:[<< 1 2 3 4 5 6 7 8 ...19 >>] 下一页 共19页


打印】 【网站论坛】 【字体: 】 【发表评论】 【关闭
更多关于 2008年造价工程师执业资格考试《工程造价案例分析》试题及答案 的资料
· 城市规划师资格考试合格标准有关问题通知 [2013-01-17]
· 造价工程师《理论与法规》第四章重点解析:工程项目建设程序 [2012-09-27]
· 造价工程师《理论与法规》第四章重点解析:项目后评价 [2012-09-27]
· 工程造价案例分析:工程施工要符合质量规定要求 [2012-09-27]
· 工程造价案例分析:重大工程合同签定须符合规定 [2012-09-27]

热点专题

资源型城市生态化转型道

进行中的“京津冀一体化

智能交通让城市发展更美

楼房坍塌,“快餐式建筑
行业人物.
学术论文
电子图纸
工程案例
丹佛艺术博物馆住宅
The Museum Residences是由美国著名建筑师Daniel Libeskind设计的。… [详情]
软件下载
考试信息
规划论坛

中华人民共和国住房和城乡建设部城乡规划管理中心  指定合作网站   城市发展与规划大会  官方网站
主办:中国城市科学研究会(CSUS)  承办:沃德高科(北京)科技有限公司 新浪微博 腾讯微博 微信 Add to Google
Copyright ©2007-2009 CITYUP.ORG.All Rights Reserved.
通信地址:住房和城乡建设部北附楼312室(100835)
联系信箱:cityupcityup.org  传真电话:010-88585380
服务热线:010-88585610/11/12转803  QQ:325178919  325178913
版权所有: 都市世界-城市规划与交通网
京ICP备12048982号-3   京公安网备11010802020994号
关闭欢迎关注都市世界微信公众平台!
