方法二:A材料不涨价时,不含税报价为:1000×(1+3%)=1030(万元)(1分)

b材料涨价10%时,不含税报价为:1000×(1+3%)+1000×60%×10%=1090(万元)(2分)

c材料涨价5%时,不含税报价为:1000×(1+3%)+1000×60%×5%=1060(万元)(1分)

综合确定不含税报价为:1030×0.2+1090×0.3+1060×0.5=1063(万元)

相应利润率为:(1063-1000)/1000=6.3%

问题3:(4分)

按合同工期施工,每月完成的工作量为A=1100/11=100万元,则工程款的现值为:

PV=100(P/A,1%,11)/(1+1%)

=100×{[(1+1%)11-1]/[1%(1+1%)11]}/(1+1%)(3分)

=1026.50(万元)(或1026.53万元)(1分)

问题4:(5分)

加速施工条件下,工期为10个月,每月完成的工作量为A′=1100/10=110万元,则工程款现值为:PV′=110(P/A,1%,10)/(1+1%)+30/(1+1%)11-4(P/A,1%,10)(3分)

1031.53+26.89-37.89=1020.53(万元)(1分)

因为PV′<PV,所以该承包商不宜采取加速施工措施。(1分)

评分说明:

计算题计算过程错,结果对的,或没有计算过程,只有计算结果的,不得分。

试题四:(20分)

问题1:(2分)

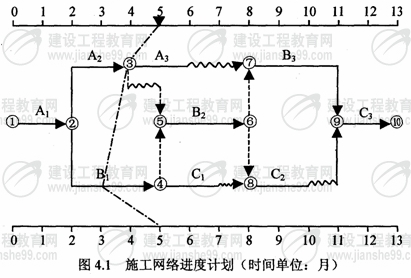

如果后续工作按原进度计划执行,该工程项目将被推迟两个月完成,工期为15个月。

问题2:(1分)

工期索赔成立。(1分)因地质资料不准确属业主的风险,(1分)且A1工作是关键工作。(1分)


上一页 页码:[<< 1 ...10 11 12 13 14 15 16 17 18 ...19 >>] 下一页 共19页


打印】 【网站论坛】 【字体: 】 【发表评论】 【关闭
更多关于 2008年造价工程师执业资格考试《工程造价案例分析》试题及答案 的资料
· 城市规划师资格考试合格标准有关问题通知 [2013-01-17]
· 造价工程师《理论与法规》第四章重点解析:工程项目建设程序 [2012-09-27]
· 造价工程师《理论与法规》第四章重点解析:项目后评价 [2012-09-27]
· 工程造价案例分析:工程施工要符合质量规定要求 [2012-09-27]
· 工程造价案例分析:重大工程合同签定须符合规定 [2012-09-27]

热点专题

资源型城市生态化转型道

进行中的“京津冀一体化

智能交通让城市发展更美

楼房坍塌,“快餐式建筑
行业人物.
学术论文
电子图纸
工程案例
丹佛艺术博物馆住宅
The Museum Residences是由美国著名建筑师Daniel Libeskind设计的。… [详情]
软件下载
考试信息
规划论坛

中华人民共和国住房和城乡建设部城乡规划管理中心  指定合作网站   城市发展与规划大会  官方网站
主办:中国城市科学研究会(CSUS)  承办:沃德高科(北京)科技有限公司 新浪微博 腾讯微博 微信 Add to Google
Copyright ©2007-2009 CITYUP.ORG.All Rights Reserved.
通信地址:住房和城乡建设部北附楼312室(100835)
联系信箱:cityupcityup.org  传真电话:010-88585380
服务热线:010-88585610/11/12转803  QQ:325178919  325178913
版权所有: 都市世界-城市规划与交通网
京ICP备12048982号-3   京公安网备11010802020994号
关闭欢迎关注都市世界微信公众平台!
