试题四:

答案:

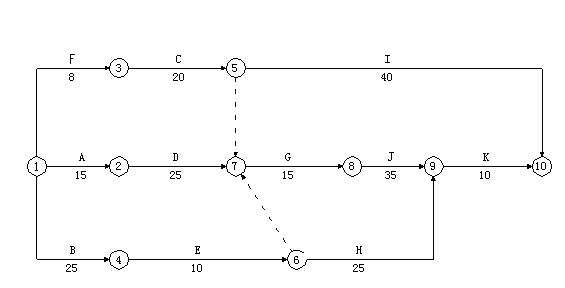

问题1:

经计算,计划工期为100天,关键线路A-D-G-J-K

其中:E工作的TES=25;TLS=55;TF=30

G工作的TES=40;TLS=40;TF=0

采取先E后G的塔吊工作顺序,塔吊正常进入现场时间应为第26日,但E工作完成后等待G工作开始塔吊闲置5天,因此,塔吊自第31日进入现场工作10天后恰好与G工作开始日期衔接。塔吊进入现场的合理时间为第31日。

问题2:

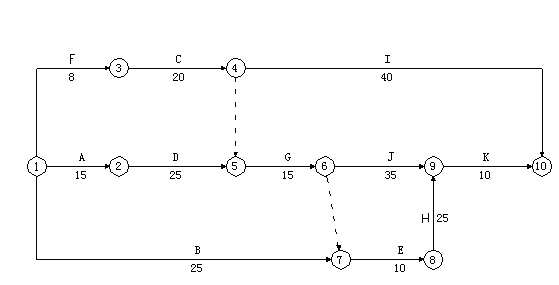

先G后E使用塔吊的工作关系图如下:

问题3:

B工作延误10天,经计算总工期为105天,与原计划工期相比延误5天,此种情况下关键线路为:B-E-G-J-K。

问题4:

B工作延误10天,塔吊工作顺序为先E后G时,J工作位于关键线路上,将其工作时间由35天压缩为30天,总工期仍为100天,所以此措施可行。

由于压缩J工作工期属于施工单位施工组织合理性要求范围,压缩工期后与原计划工期100天无变化,所以赶工费不予补偿,在B工作延误的条件下,塔吊采取先E后G工作顺序时,塔吊闲置时间为60-25-10-15=0,因此需要补偿塔吊闲置费用600×10=6000元,由于B工作延误损失费45000元应补偿,总计补偿51000元。


上一页 页码:[<< 1 ...6 7 8 9 10 11 >>] 下一页 共11页


打印】 【网站论坛】 【字体: 】 【发表评论】 【关闭
更多关于 全国造价师执业资格考试冲刺试卷 的资料
· 城市规划师资格考试合格标准有关问题通知 [2013-01-17]
· 造价工程师考试科目《案例分析》重点分析(3) [2012-09-05]
· 造价工程师考试科目《案例分析》重点分析(2) [2012-09-05]
· 造价工程师考试科目《案例分析》重点分析(1) [2012-09-05]
· 2012年深圳建筑工程技术资格考试报名 [2012-08-01]

热点专题

资源型城市生态化转型道

进行中的“京津冀一体化

智能交通让城市发展更美

楼房坍塌,“快餐式建筑
行业人物.
学术论文
电子图纸
工程案例
丹佛艺术博物馆住宅
The Museum Residences是由美国著名建筑师Daniel Libeskind设计的。… [详情]
软件下载
考试信息
规划论坛

中华人民共和国住房和城乡建设部城乡规划管理中心  指定合作网站   城市发展与规划大会  官方网站
主办:中国城市科学研究会(CSUS)  承办:沃德高科(北京)科技有限公司 新浪微博 腾讯微博 微信 Add to Google
Copyright ©2007-2009 CITYUP.ORG.All Rights Reserved.
通信地址:住房和城乡建设部北附楼312室(100835)
联系信箱:cityupcityup.org  传真电话:010-88585380
服务热线:010-88585610/11/12转803  QQ:325178919  325178913
版权所有: 都市世界-城市规划与交通网
京ICP备12048982号-3   京公安网备11010802020994号
关闭欢迎关注都市世界微信公众平台!
